No Data Center!千亿算力梦碎!黑石终止弗吉尼亚超级 IDC

发布:2026-07-08 浏览:1020

7 月 2 日重磅突发!黑石集团旗下 IDC 龙头 QTS 一纸文件,直接叫停规划占地 850 公顷、总投资超千亿美元的「数字门户」超级数据中心园区。



这座原本要登顶全球最大单一算力基地的超级工程,5 年拉锯、层层诉讼、全民反对、电力告急多重暴击叠加,如今全部申报撤回、地块开发作废,千亿 AI 基建蓝图彻底化为泡影。

当地居民举着「NO Data Center」标语挤满听证会现场,持续数年的民间抗争终于获胜;而整个北美 AI 算力赛道,正迎来一场资本、能源、民意三重洗牌。

1


事件全貌:千亿级超级项目,说停就停

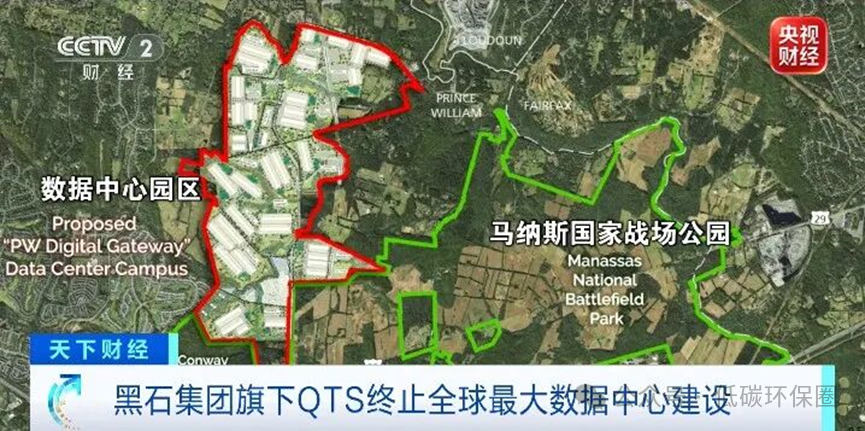

作为美国弗吉尼亚州威廉王子县史上最大开发计划,Digital Gateway(数字门户)项目曾被行业寄予厚望:

  • 规模天花板:占地 2100 英亩(约 850 公顷),规划 37 栋大型数据中心,机房总面积达 2200 万平方英尺,建成后将是毫无争议的全球最大技术算力走廊
  • 投资体量:整体投入突破 1000 亿美元,专供 AI 大模型训练、全球云计算承载,本计划承接硅谷、华尔街海量算力需求;
  • 筹备时长:前后推进整整 5 年,早年顺利通过县级审批,一度被视作美国 AI 基建扩张标杆工程。

但 2026 年 7 月 2 日,运营方 QTS(黑石全资子公司)正式向弗吉尼亚州最高法院提交文件,主动撤回项目全部土地规划、环评、建设上诉等所有申报材料,明确永久终止开发,直接放弃整片地块开发权。官方书面措辞直白尖锐:长期无休止的法律诉讼、无法突破的监管壁垒,让继续推进项目得不偿失。

1


全民反对!当地居民持续 5 年硬刚超级数据中心

流传全网的听证会现场照片,正是这场民间对抗的缩影:大量本地居民挤满会场,手持红底白字「NO DATA CENTER」抗议牌,坚决抵制项目落地。持续数年的大规模抵制,成为压垮项目的核心外部阻力,居民核心顾虑集中三点:

  1. 电价成本暴涨

    巨型数据中心全年不间断满负荷耗电,本地电网负荷将被挤压,普通居民家庭电费将大幅抬升;
  2. 水资源严重消耗

    超大规模机房依靠巨量水资源冷却,区域供水系统不堪重负,居民日常用水成本同步上涨,还存在水源枯竭隐患;
  3. 噪音与生态破坏

    数十栋机房散热机组 24 小时持续轰鸣,周边居民区长期遭受噪音污染;同时地块毗邻南北战争历史遗址公园,文保组织联合居民发起集体诉讼,指责项目破坏历史风貌、损毁生态。

当地民调数据显示,71% 本地民众明确反对住宅周边新建大型数据中心,业主协会、历史保护团体、环保机构三方抱团,连续多年发起法律诉讼,不断拉长项目周期、持续抬高法务与时间成本,让投资方长期陷入被动。

3


四大致命死穴,千亿项目无力回天

1. 法律程序硬伤,所有上诉路径全部封死

项目早年审批埋下致命漏洞:土地规划公示阶段,地方报纸刊登公告流程不合规,被居民抓住核心漏洞提起集体诉讼。州巡回法院、弗吉尼亚州最高法院接连裁定项目审批流程存在根本性瑕疵,项目合法性遭到推翻。QTS 后续提起的多轮上诉全部被驳回,没有任何法律渠道能够继续推进开发,等于直接断了项目活路。

2. 美国电网彻底饱和,电力供给卡死算力扩张

弗吉尼亚是美国数据中心聚集核心区,区域隶属全美最大电网 PJM,电网官方早已明确表态:2027 年前没有多余冗余电力,承接新增超大型算力园区。若强行落地该项目,配套变压器、输电线路等电力基建追加投入超 200 亿美元,电网扩容成本直接暴涨 70%,项目原本测算的投资回报率直接由正转负,资本层面彻底失去盈利空间。一边是 AI 算力需求持续暴涨,一边是本土电力供给触顶,美国算力基建陷入尖锐供需矛盾。

3. 水资源承载力见底,冷却配套无解

数千台服务器 7×24 小时运行,需要海量水资源持续降温,但威廉王子县本地供水系统不足以支撑 37 栋数据中心同步运行。新建引水、水循环设施又会叠加巨额成本与新一轮环评争议,双重难题无解。

4. 合作开发商提前跑路,黑石独自承担千亿风险

早在 2026 年 4 月,项目联合开发企业便预判风险、宣布提前退出,上千亿规模的全部开发风险,全部压在黑石 QTS 身上。叠加近年 IDC 土地、设备、人工成本持续走高,长周期项目不确定性拉满,机构资本最终选择及时止损、全面放弃。

4


外媒 + 官媒集体解读:美国 AI 基建迎来重大转折点

央视财经核心观点

此次千亿项目终止,是美国 AI 算力高速扩张路上标志性重大挫折。即便全球 AI 算力需求持续爆发,超大型数据中心落地门槛正在全方位抬升,土地、法律、民意、能源四大约束条件,已经和资金实力同等重要。

彭博、路透海外一线报道

弗吉尼亚州目前已有至少 6 个同等规模数据中心项目,因电力不足、居民抗议被迫延期、缩减建设规模。北美本土算力供给扩张速度将显著放缓,头部云厂商、大模型企业或将面临机房紧缺、租赁价格持续走高的局面。黑石近期资产操作分化明显:一边 35 亿美元抛售成熟盈利存量机房,一边直接砍掉千亿新建超级园区,释放清晰资本信号 —— 算力赛道不再是闭眼赚钱风口。

国内财经媒体深度总结

此前市场普遍认为,只要资本充足就能落地大型算力基地,而本次黑石项目流产彻底推翻这一认知:未来全球 IDC 选址,必须前置解决电力容量、水资源供给、居民民意安抚、环保历史审批四大难题。单纯追求单一超大园区的模式全面遇冷,分散式低碳小型算力集群、存量机房改造,将成为全球行业新主流。

5


连锁影响:全球算力赛道风向大变

  1. 北美 AI 算力缺口扩大

    该项目规划算力可供给数十家头部大模型企业训练需求,项目直接作废,进一步加剧北美 GPU 机房稀缺,云计算、AI 企业算力采购成本持续承压;
  2. 欧美算力政策全面收紧

    欧洲多国已出台数据中心用水、用电限额管控法规,美国各州同步提高 IDC 环评、居民听证硬性要求,海外新建大型算力项目难度陡增;
  3. 低碳液冷赛道迎来长期红利

    欧美高能耗大型 IDC 扩张受阻,低功耗、节水、余热回收的液冷算力方案,成为国内外园区建设刚需,低碳、节能算力基建进入黄金发展期;
  4. 全球资本投资逻辑彻底转向

    头部资管机构不再盲目重金砸千亿级新建超算园区,投资重心转向配套完善、水电充足、合规无争议的成熟存量机房,重资产新建算力项目进入谨慎投资时代。
